CGU aponta superfaturamento em obras de campus avançado da UFJF

obras ufjf
ufjf by relatorio CGU 3

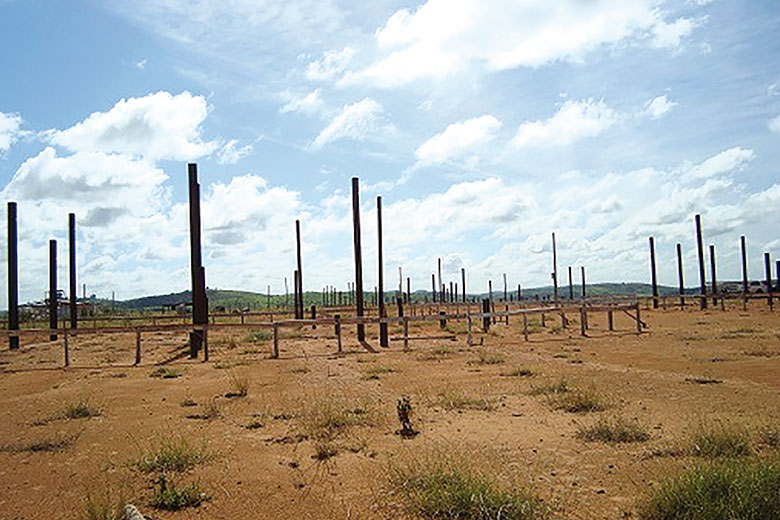

Fotos feitas em janeiro de 2018 e incluídas em relatório oficial da CGU indicam abandono no canteiro de obras e deterioração de material (Foto: Relatório CGU/Reprodução)
PUBLICIDADE

A Controladoria Geral da União (CGU) divulgou relatório que aponta superfaturamento superior a R$ 13 milhões nas obras de construção do campus da Universidade Federal de Juiz de Fora (UFJF) em Governador Valadares (MG). O documento de 67 páginas é contundente e indica pagamentos indevidos por materiais não entregues e por projetos sem comprovação de execução, além de acertos por serviços com valores superestimados. A auditoria diz, ainda, que, nem em relação ao processo de escolha do local de implantação do campus, restou comprovada a realização de estudos satisfatórios de viabilidade que embasassem a decisão adotada. Na prática, a escolha da Zona Rural daquele município é controversa, uma vez que o lugar não possuía infraestrutura implantada (acesso rodoviário, sistema de captação e tratamento de água, sistema de tratamento de esgoto e rede externa de fornecimento de energia elétrica), o que demandaria recursos adicionais significativos para viabilização do empreendimento. Transformado em elefante branco, o Campus de Governador Valadares está com as obras paralisadas desde 2015 e consumiu, até aquele momento, R$ 62.528.000 dos R$ 180 milhões previstos.

“Foi identificado superfaturamento de R$ 13.714.697,10, decorrente de alteração indevida da alíquota de ISS no BDI da obra (R$1,36 milhão), pagamento indevido por materiais da estrutura metálica não entregues na obra, correspondendo a R$ 7,144 milhões, pagamento de serviços de transporte com quantitativos superestimados, totalizando R$ 4,74 milhões, e pagamento de R$ 465.326,86 por projetos sem comprovação de execução”, apontou a Controladoria Regional da União no Estado de Minas Gerais na auditoria responsável pela verificação das obras que se encontram degradadas em vários serviços já executados.

PUBLICIDADE

Destaca-se também o pagamento pela UFJF do montante de R$ 2.682.174,55 referente ao fornecimento e cravação de estacas metálicas na obra, sem a devida comprovação do real quantitativo executado. Chama atenção o pagamento de despesas relacionadas com a administração local, após fevereiro de 2015, sem a devida evolução da obra e a ausência de aplicação de sanções à empresa contratada pelo atraso dos trabalhos. Outro problema apontado foi o vencimento da garantia ofertada pela empresa contratada sem a execução dos trabalhos, o que dificulta a restituição dos possíveis prejuízos causados. Pior: atualmente a obra encontra-se abandonada, de acordo com o relatório da CGU. Caso os trabalhos sejam retomados, a auditoria aponta que haverá grande dispêndio de recursos para recuperar o que já está degradado. “Entende-se ser urgente uma definição quanto a esta questão, pois a situação atual consiste em mais de R$ 62 milhões de reais gastos em uma obra abandonada, situada longe da área urbana do município e sem infraestrutura básica”, destacou a Superintendência de Controladoria Regional da União do Estado de Minas Gerais.
Em nota, a assessoria de imprensa da UFJF informou que tomou todas as medidas possíveis e necessárias para a preservação do que tinha sido executado na obra, ressaltando, ainda, que a construção se refere a outra gestão. “Desde que esta gestão assumiu, em 2016, tem contribuído com os órgãos de controle na apuração dos fatos”, escreveu.

PUBLICIDADE

TCU já havia apontado problemas na licitação

A avaliação de resultados quanto à “eficácia e eficiência” da gestão orçamentária, financeira e patrimonial nos órgãos e entidades da administração federal está prevista na Constituição Federal. No caso da construção do Campus Avançado da UFJF em Governador Valadares, o trabalho dos auditores foi realizado de 22 a 26 de janeiro de 2018, mas o resultado só foi divulgado agora. Em sua análise, os auditores lembraram que a própria licitação da obra, ocorrida em 2012, já tinha sido objeto de análise pelo Tribunal de Contas da União (TCU), a qual concluiu ter havido restrição à competitividade na concorrência, tendo sido, inclusive, aplicada multa ao pró-Reitor de Planejamento da UFJF à época, apontado como sendo o responsável pela elaboração do edital. No entanto, como não foi verificada a ocorrência de sobrepreço global no contrato firmado, a execução do contrato foi autorizada. Em função disso, o trabalho da auditoria não incluiu a avaliação do edital de licitação e sim o que ocorreu após o início da execução do empreendimento pela Tratenge Engenharia Ltda, única participante da concorrência.

(Foto: Relatório CGU)

Em 28 de novembro de 2012, foi firmado o contrato nº 144/2012-CCON, entre a Universidade Federal de Juiz de Fora, por intermédio da Pró-Reitoria de Infraestrutura, e a empresa Tratenge Engenharia Ltda, no valor de R$ 141.513.927,79, com vigência de 18 meses contados da data da ordem para início dos serviços. Todavia, em 06 de dezembro de 2012, por intermédio do ofício nº 2301/2012, o Tribunal de Contas da União (TCU), cautelarmente, determinou à UFJF que suspendesse a concorrência nº 14/2012 devido a possíveis irregularidades ocorridas no certame, até que o Tribunal decidisse sobre o mérito da questão.

PUBLICIDADE

Tal situação se manteve até 9 de outubro de 2013, com a emissão do acórdão nº 2757/2013, o qual decidiu revogar a medida cautelar que determinou a suspensão dos procedimentos relativos à concorrência 14/2012, em face de a UFJF ter se comprometido a efetuar as correções devidas nos itens com custos unitários inadequados. Após a revogação da cautelar, a UFJF autorizou o início das obras para 25 de novembro de 2013. Entretanto, em 9 de dezembro de 2013, foi emitida ordem de paralisação dos serviços, sendo os mesmos retomados em 20 de janeiro de 2014, com a emissão da segunda ordem de serviço pela UFJF.

O 1º Termo de Apostilamento, de 13 de novembro de 2013, alterou a planilha orçamentária de R$ 141.513.927,79 para R$ 140.542.009,64, de forma a atender determinação do TCU. Na sequência, entretanto, a UFJF aplicou índice de reajuste de 9,862%, referente ao período de julho de 2012 a outubro de 2013, passando o valor contratual para R$ 154.402.567,71. Vários termos aditivos e de apostilamento foram firmados depois, catapultando o contrato para o valor de R$ 181.173 milhões. Ao final da vigência do contrato, ocorrido em novembro de 2015, os pagamentos feitos à Tratenge somavam R$ 62.528.311,12.

PUBLICIDADE

A defesa do ex-reitor Henrique Duque informou que ainda não teve tempo suficiente para se debruçar sobre todo o relatório, mas isentou o ex-reitor de responsabilidade, alegando que os problemas encontrados na construção do Campus de Governador Valadares não são referentes à gestão dele. Entretanto, entre 2006 e setembro de 2014, Duque esteve à frente da gestão da UFJF.

Construtora é a mesma envolvida em irregularidades em obras do HU

Vencedora da licitação para a construção do campus avançado da UFJF em Governador Valadares, a Tratenge Engenharia Ltda. era também a responsável pelas obras do Hospital Universitário (HU) da UFJF, do campus de Juiz de Fora, cujos processo licitatório e construção foram alvos da Operação Editor, deflagrada, em fevereiro de 2018, pela Polícia Federal (PF) e pelo Ministério Público Federal (MPF). À época, dois diretores da empresa foram presos preventivamente. Depois de 12 dias, entretanto, ambos foram liberados em razão de habeas corpus concedido pelo Tribunal Regional Federal (TRF) da 1ª Região. A investigação apurava fraudes em licitação, falsidade ideológica em documentos públicos, concessão de vantagens contratuais indevidas, superfaturamento e peculato. O prejuízo superou R$ 19 milhões.

(Foto: Relatório CGU)

A investigação originou-se de auditoria realizada pelo Tribunal de Contas da União (TCU) na obra de ampliação do HU, cujo valor saltou de cerca de R$ 149 milhões para R$ 244 milhões. Além do sobrepreço, o MPF atestou ainda “restrições ao caráter competitivo do certame, consistentes na proibição à participação de consórcios e na exigência de comprovação de capacidade técnica para a execução de serviços sem maior relevância no contexto geral da obra”, uma vez que a Tratenge sagrou-se vencedora da licitação após propor desconto de apenas 0,38%. Além disso, os órgãos apontaram coincidência de, aproximadamente, 81% dos itens mais relevantes cujos preços as duas primeiras colocadas reproduziram do orçamento referencial do edital de licitação, bem como vínculo estreito entre os representantes de ambas as concorrentes.

PUBLICIDADE

Conforme o MPF, a Tratenge e a administração Henrique Duque firmaram, após a celebração do contrato, termos aditivos que beneficiaram a empresa e extrapolaram, ainda, “o limite legal de 25% para acréscimos e supressões em contratações públicas”. Como justificativa, as investigações apontaram que representantes da UFJF e da Tratenge teriam editado, de forma clandestina, documentos com datas retroativas, posteriormente assinados por técnicos da instituição. O TCU concluiu a existência de superfaturamento superior a R$ 9 milhões durante a execução do contrato, em razão, sobretudo, da prática de preços superiores aos concorrentes no mercado. Ao fim da gestão de Duque, o valor chegou a R$ 19 milhões devido a assinatura de novo termo aditivo, a partir da edição de outros documentos públicos antedatados, para ressarcir despesas da administração local da obra. Procurada pela Tribuna, a Tratenge não retornou o contato até o fechamento desta reportagem.
